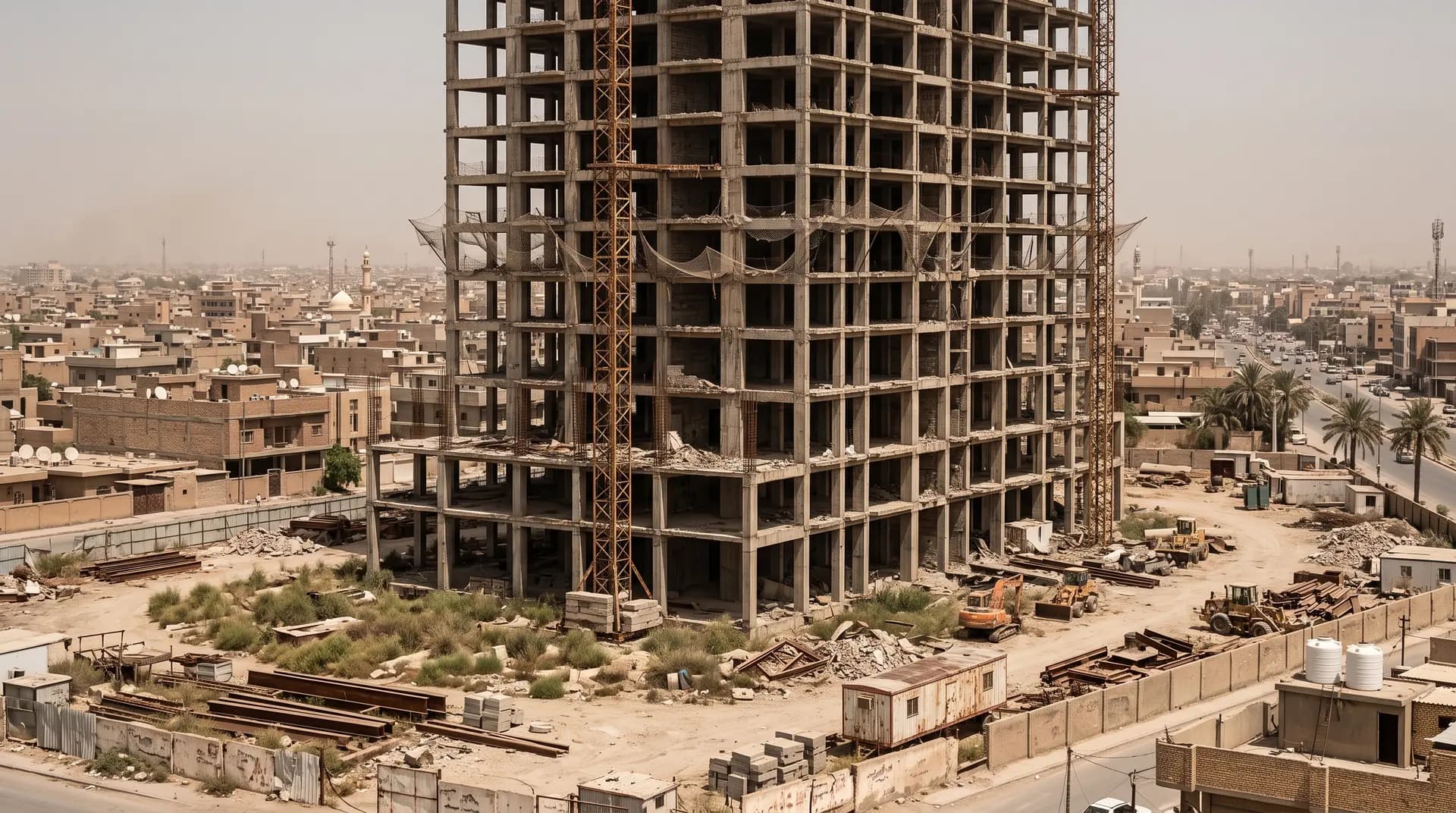

أنفق القطاع العام العراقي منذ العام الماضي أكثر من 5 تريليونات و367 مليار دينار لتنفيذ مشاريع البناء والبنية التحتية، وهو ما يزيد عن السنوات السابقة. في الوقت نفسه، توقفت عشرات المشاريع في جميع أنحاء العراق، بعضها مجمعات سكنية وجزء منها يقع في محافظة كركوك.
وفقاً لتقرير صادر عن هيئة الإحصاء العراقية، بلغ إجمالي تكلفة مشاريع البناء والبنية التحتية (دون أرباح المقاولين) في عام 2025، ما قيمته 5 تريليونات و367 ملياراً و987 مليون دينار. وقد تضاعف هذا المبلغ أكثر من مرتين مقارنة بعام 2023 (الذي بلغ 2.54 تريليون دينار).
وضع المشاريع.. إنجاز 1,715 مشروعاً وتوقف العشرات
بلغ إجمالي عدد المشاريع التي جرى العمل عليها في عام 2025، 2,201 مشروع:
- المشاريع المنجزة: 1,715 مشروعاً بقيمة 3 تريليونات و962 مليار دينار.
- المشاريع غير المنجزة والجاري العمل عليها: 486 مشروعاً بقيمة تريليون واحد و405 مليارات دينار.
- المشاريع المتلكئة: توقف العمل في 70 مشروعاً بسبب مشاكل مختلفة، كما تأخر البدء بــ10 مشاريع أخرى.
من الناحية الجغرافية، تتصدر محافظة كركوك قائمة المحافظات التي تضم أكبر عدد من المشاريع المتلكئة، بوجود 29 مشروعاً متوقفاً و10 مشاريع لم يبدأ العمل بها بعد، تليها المثنى بـ20 مشروعاً وذي قار بـ14 مشروعاً متوقفاً.
وزارة الإعمار: نقص السيولة أخر المشاريع
حول أسباب تأخر وتوقف جزء من المشاريع، صرح المتحدث باسم وزارة الإعمار والإسكان العراقية، نبيل الصفار، لشبكة رووداو الإعلامية بأن: "سبب تأخر بعض المشاريع يعود إلى الأزمة المالية ونقص السيولة اللازمة، وذلك بسبب الأوضاع الإقليمية والاضطرابات في المنطقة التي أثرت بشكل مباشر في العراق".
وقال نبيل الصفار، إن "الوزارة تعمل على أكثر من 400 مشروع في قطاعات المياه، والمجاري، والطرق والجسور، والبلديات، والإسكان. ومن بين هذه المشاريع، هناك 23 مشروعاً مخصصاً لفك الاختناقات المرورية في بغداد". وكشف أنه أُنجِزَ 113 مشروعاً بالكامل حتى الآن، والعمل مستمر في نحو 287 مشروعاً آخر.
توقف 25 مجمعاً سكنياً
بشأن المشاريع المتوقفة بالكامل، أشار المتحدث باسم وزارة الإعمار إلى أنه "في قطاع الإسكان، توقف 25 مشروعاً لمجمعات سكنية تابعة للوزارة. هذه المشاريع أُحيلت إلى مقاولين في السنوات السابقة، لكنها تعرضت للتأخير والتوقف بسبب الظروف التي مرت بها البلاد، وعدم إقرار الموازنة، وكذلك عدم إحالة المشاريع إلى شركات رصينة ومؤهلة في وقتها".
لكنه استدرك قائلاً: "لدينا ما يقرب من 36 مشروعاً تم إنجازها قبل الجدول الزمني المحدد، على الرغم من التحديات المالية القائمة، وهذا يعود إلى إحالتها إلى شركات قادرة وذات معايير مهنية ضمنت استمرارية العمل دون تأخير".
حصص المحافظات.. البصرة تستحوذ على حصة الأسد
من حيث التوزيع الجغرافي لتمويل المشاريع في العراق:
- حلت البصرة، في المرتبة الأولى بتكلفة بلغت 1 تريليون و672 ملياراً و533 مليون دينار لـ 218 مشروعاً، جرى إنجاز 190 منها.
- سجلت الأنبار، أكبر عدد من المشاريع بواقع 423 مشروعاً بقيمة تجاوزت 778 مليار دينار، أُنجز منها 351 مشروعاً.
- حظيت بغداد، بـ 232 مشروعاً بمبلغ فاق 616 ملياراً و901 مليون دينار.
- شهدت كربلاء، 209 مشاريع بمبلغ تجاوز 500 مليار و258 مليون دينار.
- نُفذ في نينوى، 232 مشروعاً بمبلغ فاق 341 ملياراً و492 مليون دينار.
في المقابل، كانت حصة محافظة ذي قار هي الأقل في استثمارات القطاع العام بـ 13 مشروعاً ومبلغ 12.8 مليار دينار، تليها صلاح الدين بـ 4 مشاريع ومبلغ 17 مليار دينار.
الأيدي العاملة.. 128 ألف عامل ومشاركة نسائية ضئيلة جداً
وفقاً للتقرير، عمل ما مجموعه 128,025 عاملاً وموظفاً في قطاع البناء والتشييد خلال عام 2025، وبلغ إجمالي رواتبهم أكثر من 506 مليارات و656 مليون دينار، منهم 127,864 عاملاً من الرجال، مقابل 161 امرأة فقط عملن في جميع مشاريع البناء التابعة للقطاع العام.
